Statistika a průběh řešených případů
Úřadům ORP jako orgánům ZPF bylo předáno 27 opakovaných erozních událostí, ke kterým došlo po nabytí účinnosti protierozní vyhlášky:
- u 15 erozních událostí úřad vydal závazné správní rozhodnutí ukládající předložit plán opatření
zemědělci předložili 16 plánů hospodaření - ve 4 případech zemědělci nepředložili plán hospodaření podle protierozní kalkulačky, ale začali provádět opatření
- ve 4 případech zemědělec nepředložil plán ani po výzvě či rozhodnutí
- pouze v 5 případech úřady uvedly, že provedly fyzickou kontrolu dodržování plánu v terénu
- ve 2 případech uložil úřad sankci, protože zemědělec nerespektoval rozhodnutí a nepředložil plán opatření
Postup po obdržení podnětu

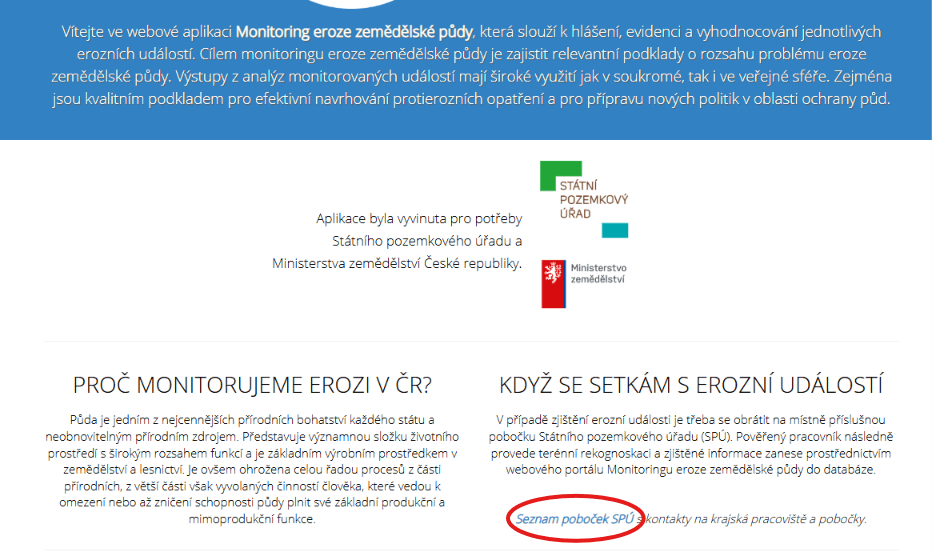

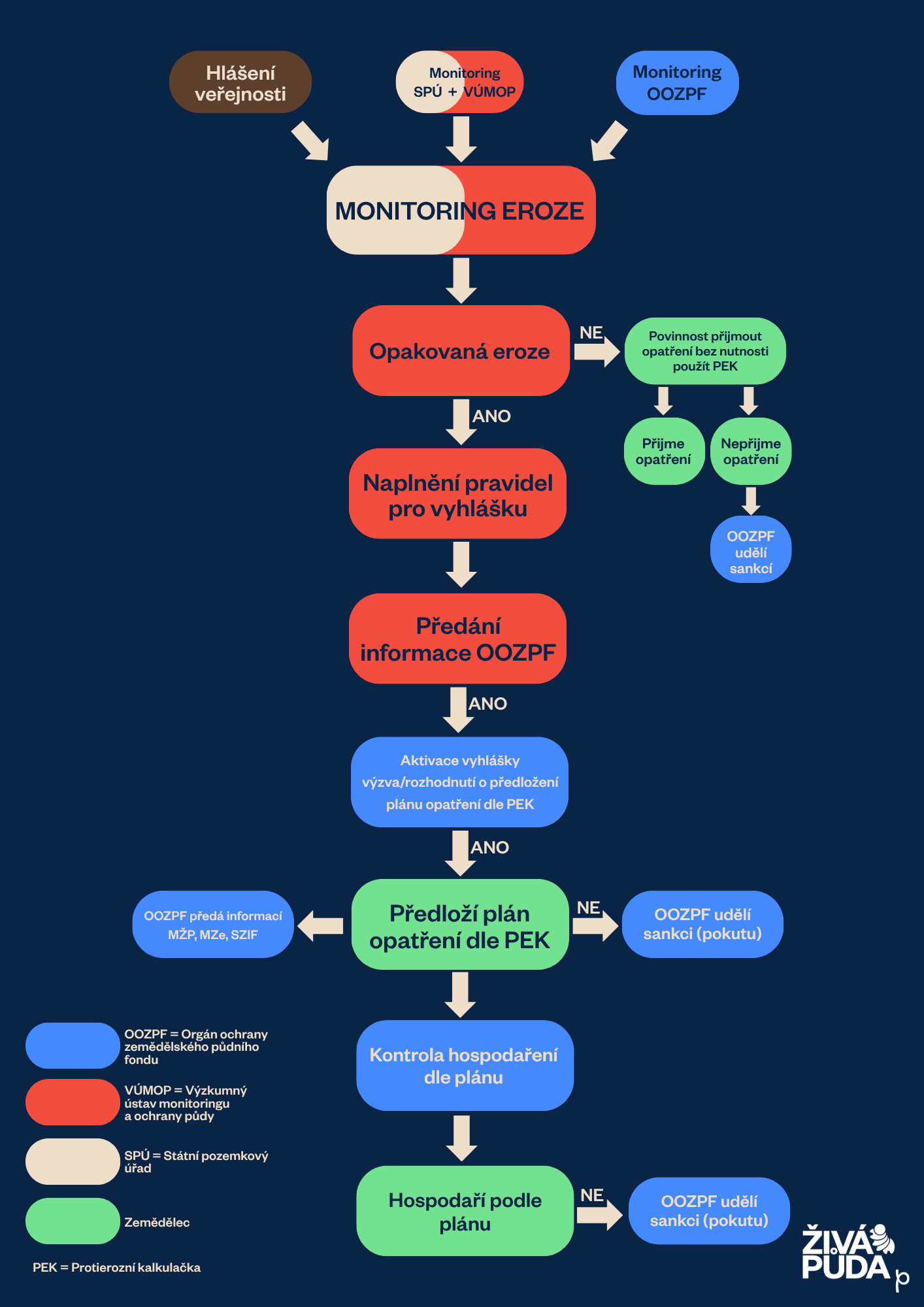

Oznámení od VÚMOP je podnětem a informací o tom, že byl porušen zákon a došlo k ohrožení zemědělské půdy erozí překročením přípustné míry jejího erozního ohrožení (§ 3 odst. 2 písm. b) zákona o ochraně ZPF). Při porušení zákona má OOZPF uložit původci závadného stavu opatření k nápravě, pokud taková opatření už neučinil původce závadného stavu nebo pokud tato opatření nebyla dostatečná.
Zákon tedy předpokládá aktivní postup úřadu před zahájením správního řízení o uložení opatření k nápravě. Tuto fázi metodický pokyn ministerstva nijak blíže nespecifikuje. Úřad vyzve uživatele pozemku, aby uvedl, zda a jaká opatření provedl nebo provádí. K tomu může využít § 137 správního řádu a opatřit si vysvětlení.
Postup oslovených úřadů v této fázi nebyl jednotný. V 7 případech úřady nejprve uživatele vyzvaly k předložení plánu hospodaření – jelikož jej uživatelé předložili dobrovolně, nebyl důvod vydávat formální rozhodnutí. V ostatních 15 případech úřady zahájily rovnou správní řízení a vydaly rozhodnutí.
Neformálním řešením skončily 4 nahlášené erozní události, ve kterých zemědělec zareagoval na předchozí výzvu úřadu a předložil plán hospodaření, aniž by úřad vydal rozhodnutí (1 událost v ORP Kravaře, 1 erozní událost u ORP Dačice, a 2 události v ORP Jindřichův Hradec).
ORP Ivančice představuje specifický příklad, kde se podařilo celou situaci uzavřít. Ačkoliv úřad uvedl, že neobdržel formální informaci o opakované erozní události přímo od VÚMOP, proto nezahajoval postup podle zákona a protierozní vyhlášky, přesto zemědělec po druhé erozní události předložil plán opatření. Úřad tak nemusel přistoupit k vydání žádného rozhodnutí. Úřad také dodal, že plán byl zrealizován a „kontrola proběhla, proces hospodaření probíhá podle plánu, nadále neřešíme”.
V případě dvou erozních událostí v ORP Dvůr Králové nad Labem úřad řízení dle § 3c odst. 3 vůbec nezahájil, protože „v lokalitě došlo k zahájení stavby dálnice, čímž došlo k přerušení odtokových linií, zmenšení půdních bloků, a tedy i zlepšení protierozní situace”.
Zahájení řízení
Pokud úřad zahájí řízení o uložení opatření k nápravě, postupuje podle správního řádu. Prvním úkonem je oznámení zahájení řízení všem jeho účastníkům. Účastníky jsou podle správního řádu ti, kterým má rozhodnutí uložit povinnost, ale také ti, kteří mohou být rozhodnutím přímo dotčeni ve svých právech nebo povinnostech. Možnost přímého dotčení se bude týkat především vlastníků zasažených pozemků. A to jak vlastníků pozemků, na nichž erozní událost vznikla, tak i vlastníků pozemků, na nichž se dopady erozní události projevily.
Stanovení okruhu účastníků řízení by si zasloužilo podrobnější metodiku. I proto, že ve většině případů (11) byl účastníkem řízení jen uživatel pozemku. ORP Pelhřimov rozhodnutí o uložení opatření zaslal vlastníkům alespoň na vědomí, stejně postupovala Jihlava. Vlastníky pozemků přibraly za účastníky řízení např. ORP Dačice, ORP Vlašim, ORP Třebíč nebo ORP Jablonec nad Nisou.
Ve 4 případech se uživatelé v rámci řízení aktivně bránili a nesouhlasili s tím, že by nastalými erozními událostmi došlo k porušení zákona. Ve dvou případech uživatelé poukazovali na kontrolu SZIF, dle které dodrželi standardy DZES (Kyjov, Pelhřimov). V jednom případě podala samostatný návrh na plán opatření vlastnice jednoho z pozemků, úřad k němu však nepřihlédl, protože podle zákona upřednostnil návrh uživatele pozemku (Vlašim). Musel si však jako předběžnou otázku vyřešit platnost pachtovní smlouvy. V dalším případě uživatel namítal nelogičnost okamžitého zatravnění z důvodu agrotechnických lhůt (osivo by nevzešlo), poukazoval na dohodu krizové komise o zachování brázd podél vrstevnic do října a na plánované zpracování erozního plánu pozemkovým úřadem (Jablonec nad Nisou).
Vydání rozhodnutí
Správní řád upravuje, jak má vypadat správní rozhodnutí. Výrokem úřad ukládá konkrétnímu účastníkovi řízení povinnost. V odůvodnění se uvedou důvody výroku, podklady pro jeho vydání, úvahy, kterými se úřad řídil při jejich hodnocení a při výkladu právních předpisů, a informace o tom, jak se správní orgán vypořádal s návrhy a námitkami účastníků a s jejich vyjádřením k podkladům rozhodnutí.
Podoba výroku byla ve zkoumaných rozhodnutích obdobná. Výrok se skládal z povinnosti vypracovat plán opatření ke snížení erozního ohrožení zemědělské půdy na protierozní kalkulačce, předložit jej úřadu a hospodařit podle něj. Úřady při určení lhůty pro předložení plánu vycházely z metodického pokynu a stanovily lhůtu 60 dní.
Liší se ale rozsah a struktura odůvodnění jednotlivých rozhodnutí. Od technicky detailních odůvodnění obsahujících podrobný rozbor modelování USLE, citujících konkrétní limity a analyzující osevní postupy za posledních 5 let, až po rozhodnutí se strohou citací zákonných norem a konstatováním existence záznamu v monitoringu eroze.
Plány opatření ke snížení erozního ohrožení
Podle zákona o ochraně ZPF může úřad uživateli/původci závadného stavu uložit, aby vypracoval plán opatření ke snížení erozního ohrožení pomocí protierozní kalkulačky. Pokud zemědělský subjekt hospodaří dle tohoto plánu zpracovaného podle vyhlášky, má se za to, že nedochází k překročení přípustné míry erozního ohrožení.
Situace s předkládáním plánů a kontrolou jejich plnění se různí. Například v Blansku, Pelhřimově a Dačicích byly plány nejen předloženy, ale i zkontrolováno jejich plnění. V Třebíči uživatel projevil snahu a oslovil VÚMOP pro vypracování plánu. Uživatel a VÚMOP spolu komunikují, upravují osevní postupy a dělící pásy pozemků s jinou plodinou tak, aby při bouřkách nedocházelo k splavování ornice. Oficiální plán opatření k nápravě závadného stavu nicméně uživatel nepředložil, a formální splnění povinnosti tak chybí.
U předkládání plánů opatření úřady v některých případech uváděly, že zemědělci mají problém s použitím protierozní kalkulačky: „Zemědělské družstvo… předložilo dne 10. 11. 2025 osevní plán vypracovaný tak, aby předešlo další erozi. Nebyl však vypracován v protierozní kalkulačce, kterou bohužel neumějí používat“.
Sankční řízení
Pokud uživatelé pozemků nerespektují rozhodnutí a nepředloží plán opatření ke snížení erozního ohrožení nebo jej sice předloží, ale nehospodaří podle něj, dopouštějí se přestupku podle zákona o ochraně ZPF. Jde-li o fyzickou osobu, může jí úřad uložit pokutu až do výše 100 000 Kč, jde-li o právnickou osobu nebo podnikající fyzickou osobu, může jí úřad uložit pokutu až do výše 1 000 000 Kč.
Ukládání sankcí je zatím spíše výjimečné. Ve většině případů došlo k předložení plánů hospodaření a nyní bude nezbytné ověřit, jestli jsou dodržovány. Například Pelhřimov nebo Jihlava již kontrolu provedly. Jeden z úřadů uvedl, že sám kontrolu neprovedl, ale o předložení plánu hospodaření podle metodického pokynu informoval SZIF a předpokládá kontrolu z jeho strany.
Výjimkou jsou Dačice. Tento úřad jako jediný potvrdil, že uložil již dvě pokuty, protože zemědělci nepředložili plán opatření. V obou případech uložil pokutu podle § 20a odst. 1 písm. f) zákona o ochraně ZPF v jednom případě ve výši 50 000 Kč, ve druhém dokonce 100 000 Kč.
Většina ostatních úřadů přestupková řízení zatím nevedla, neboť dotčeným subjektům běžely lhůty k nápravě, případně úřady dosud neprovedly terénní kontrolu. V některých případech se úřady potýkají s tím, že zemědělci po vydání rozhodnutí reálně provádí opatření, upravují např. osevní sled, někteří svůj postup konzultují s VÚMOP, ale formálně plán opatření nepředložili.
Technické překážky a administrativní zátěž
Jako největší problém se ukazovala nepřipravenost nástrojů, resp. jejich složitost (protierozní kalkulačka) a nedostatečné proškolení úředníků i zemědělců. Některé úřady otevřeně přiznávají, že kvůli těmto překážkám nebyly schopny zákonné povinnosti vymáhat.
Jeden z úřadů podal kritickou zpětnou vazbu upozorňující na rozpor v metodikách a absenci znalostí:
„Vzhledem k přetrvávající nejasnosti postupů (jiná metodika Krajský úřad, jiná metodika Ministerstvo ŽP) a absence fundované znalosti fungování protierozní kalkulačky (školení proběhlo letos pouze v Praze) jsme doposud nezahájili řízení v uvedené věci.” Při aktualizaci údajů potvrdil, že rozhodnutí, byť se zpožděním vydal.
Další dotazovaný úřad upozorňuje na zpoždění způsobené chybějícím školením, které proběhlo až v březnu 2025, zatímco události byly hlášeny dříve:
„Bohužel dříve jsme kalkulačku neměli k dispozici. Někteří zemědělci ji neumí používat dodnes.”
Tyto potíže ovlivnily dobu, za kterou stihly úřady zareagovat na oznámení o opakované erozní události, vyzvat zemědělce k přijetí opatření, případně vydat rozhodnutí, kterým mu uložily zpracovat plán opatření podle vyhlášky. Zatímco u opakovaných erozních událostí z roku 2024 trval celý proces téměř rok, u opakovaných erozních událostí předaných v roce 2025 jde v průměru o 2 měsíce. Je zde tedy patrné výrazné zrychlení, a to i přesto, že jde stále o agendu, která není rutinní záležitostí.
Konzultace a metodická podpora
Úřady hojně využívají konzultace s VÚMOP a Ministerstvem životního prostředí. Zejména role VÚMOP se v tuto chvíli jeví jako klíčová a konzultace s ním využívají i zemědělci, kterých se povinnost zpracovat plán opatření týká. Je to právě VÚMOP, který úřadům i zemědělcům pomáhá s použitím protierozní kalkulačky, jejíž používání hodnotí obě strany jako složité.
ORP Jablonec nad Nisou si chválí konzultace s ORP Dačice, který identifikoval jako úřad s „největší zkušeností s touto problematikou”. Tyto „peer to peer” konzultace naznačují vznik neformálních center kompetence mezi úřady.
Implementace protierozní vyhlášky je v praxi nejednotná. Zatímco některé úřady již efektivně vymáhají právo včetně sankcí, jiné bojují s technickými aspekty protierozní kalkulačky a nedostatkem metodického vedení. Klíčovým prvkem pro úspěch se jeví včasné proškolení pracovníků a funkčnost technických nástrojů, jejichž absence v počátku způsobila v některých regionech prodlevy. U opakovaných erozních událostí předaných obcím v roce 2025 je už vidět výrazně rychlejší reakce úřadů i vyšší kvalita vydaných rozhodnutí.
